简答题某项目管道工程,内容有:建筑生活给水排水系统、消防水系统和空调水系统的施工。某分包单位承接该任务后,编制了施工方案、施工进度计划(见表1中细实线);施工进度计划在审批时被否定,原因是生活给水和排水系统的先后顺序违反了施工原则,分包单位调整了该顺序(见表1中粗实线),在计划实施中,分包单位认真进行检查协调,确保工程按进度计划完工。
表1施工进度计划
施工内容
施工
人员
2月
3月
4月
5月
6月
7月
8月
9月
给水系统施工
40人
排水系统施工
20人
消防水系统施工
20人
空调水系统施工
30人
机房设备施工
30人
试运行
40人
竣工验收
30人
在水泵施工质量验收时,监理人员指出水泵进水管接头和压力表接管的安装存在质量问题(如图1所示),要求施工人员返工,返工合格后,对驱动电机进行了空载试运行。

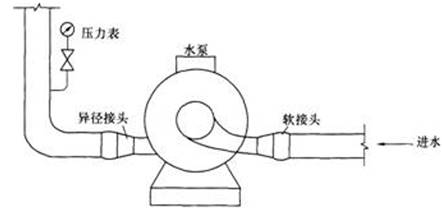

图1 水泵安装示意图
建筑生活给水排水系统、消防水系统和空调水系统安装后,分包单位在单机及联动试运行中,及时与其他各专业工程施工人员配合协调,完成联动试运行,工程质量验收合格。
问题:
1.劳动力计划调整后,2月份和6月份的施工人员分别是多少?施工进度计划检查的内容有哪些?
2.图1中水泵运行时会产生哪些不良后果?
3.电动机空载试运行的时间是多少?应记录哪些相关数据?
4.本工程在联动试运行中需要与哪些专业系统配合协调?
---------------------------------
参考答案:暂无
---------------------------------
[华图教育答案解析]:1.劳动力计划调整后,2月份的施工人数为20人;6月份的施工人数为120人。施工进度计划检查内容有:关键工作进度、时差利用和工作衔接关系的变动情况、资源状况、成本状况、管理情况等。
2. 根据背景资料图中所示情况,水泵运行时会产生的不良后果:
(1)进水管的同心异径接头会形成气囊;
(2)压力表接管没有弯圈,压力表会被压力冲击而损坏;
(3)出水管道无止回阀,容易出现水锤现象。
3.电动机空载试运行时间宜为2h,记录的数据有电流、电压、温度、运行时间等。
4.本工程在联动试运行中,需要与建筑电气专业、通风与空调专业、消防专业、建筑智能化专业系统等配合协调。
